인더뉴스 홍승표 기자ㅣ단군 이래 최대 규모의 재건축 정비사업으로 꼽히는 서울 강동구 둔촌주공아파트 재건축 공사가 중단한 지 6개월 만에 재개됩니다.
17일 둔촌주공 주택재건축정비사업조합에 따르면, 지난 15일 열린 임시총회에서 조합·시공사업단(현대건설, HDC현대산업개발, 대우건설, 롯데건설) 간 공사재개 합의문 추인 의결과 함께 총 23개 안건을 가결했습니다. 이와 함께 새로운 조합장과 임원도 선출했습니다.

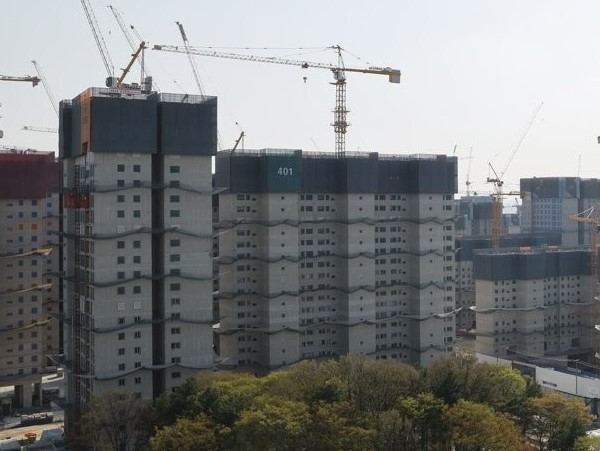

둔촌주공 재건축은 조합과 시공사업단 간 공사비 증액, 설계 및 계약변경 문제 등으로 갈등을 이어 왔습니다. 결국 지난 4월 15일 시공단은 '공사 중단'이라는 초강수를 던졌고 갈등에 대한 매듭이 지어지지 못하면서 52%의 공정 상태에서 공사가 중단돼 왔습니다.
공사 중단이 장기화될 조짐이 일자 서울시는 중재안을 제시했습니다. 양 측은 지난 8월 11일 중재안을 바탕으로 기존계약 공사비 재검증, 공사재개, 분양가 심의 등 8개 쟁점조항에 대해 합의했습니다. 이어 이날 총회에서 안건이 통과되며 중단된 지 185일 만에 공사에 다시 들어갈 수 있게 됐습니다.
안건의 경우 조합원 6150명 중 5738명(서면결의 포함)이 참석한 가운데 5436명이 찬성표를 던지며 94.7%로 가결됐습니다.
특히, 중재안 쟁점조항 합의 과정에서 결론이 도출되지 못한 상가 문제 또한 공사 재개를 위해 우선 매듭을 지었습니다. 조합은 통합상가위원회의 상가 대표 단체 자격을 취소하고, 옛 상가 건설사업관리(PM) 회사인 리츠인홀딩스와 해지된 계약을 원상회복하기로 결정했습니다.
리츠인홀딩스는 통합상가위원회 이전의 상가대표단체와 계약을 맺은 뒤 상가 재건축 사업을 진행해 온 바 있습니다. 그러나 통합상가위원회의 계약 해지 통보로 이에 반발해 상가 건물에 유치권을 행사해 왔습니다. 안건이 통과됨에 따라 리츠인홀딩스의 상가 유치권은 해제됩니다.
시공사업단은 17일 견본주택에서 재착공 행사를 시작으로 공사에 본격 착수합니다. 조합은 이르면 다음 달 일반분양 승인을 신청하고, 오는 12월 관리처분 총회를 개최할 예정입니다.
둔촌주공 재건축은 서울 강동구 둔촌주공아파트 부지에 85개동, 지상 최고 35층, 총 1만2032가구 규모의 '올림픽파크 포레온' 단지를 조성하는 국내 최대 규모의 정비사업입니다. 조합원 분을 제외한 4786가구는 일반분양으로 공급되며 준공은 오는 2025년 상반기로 예정돼 있습니다.
